Bước sang năm 2025, FACCO tiếp tục khẳng định vị trí là nhà thầu uy tín trong lĩnh vực xây dựng công nghiệp với hàng loạt công trình trọng điểm được triển khai trên khắp cả nước. Dưới đây là bản cập nhật mới nhất về tiến trình thi công của các dự án mà FACCO đang thực hiện, đảm bảo hoàn thành đúng kế hoạch và chất lượng của cam kết đầu tư.

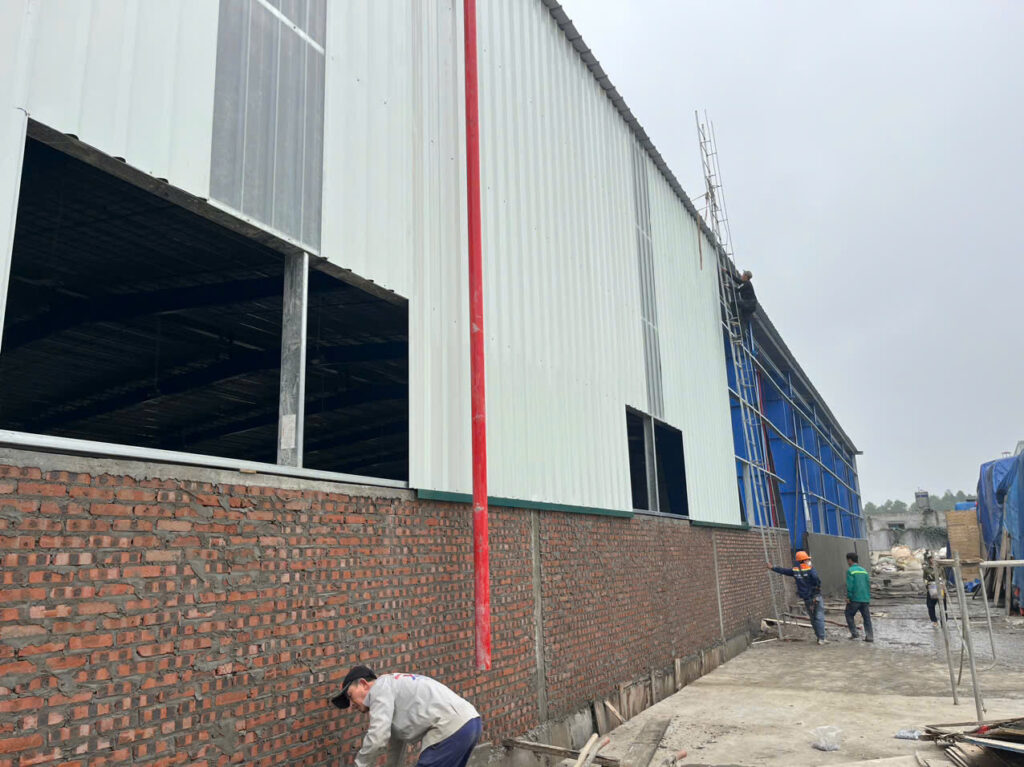

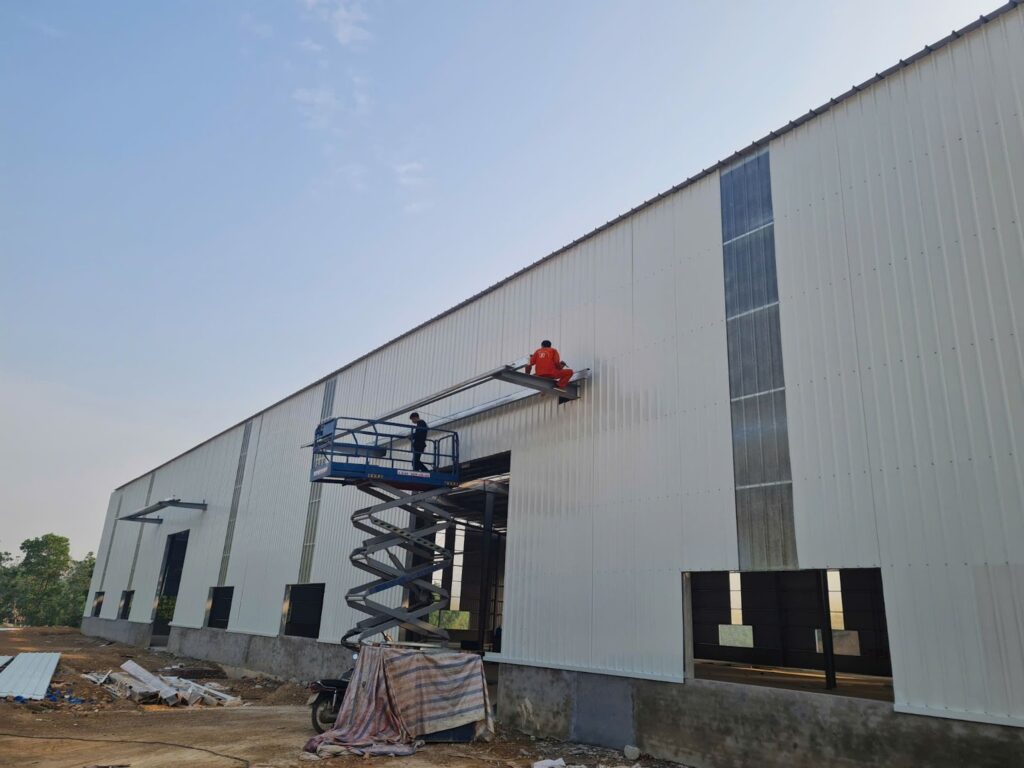

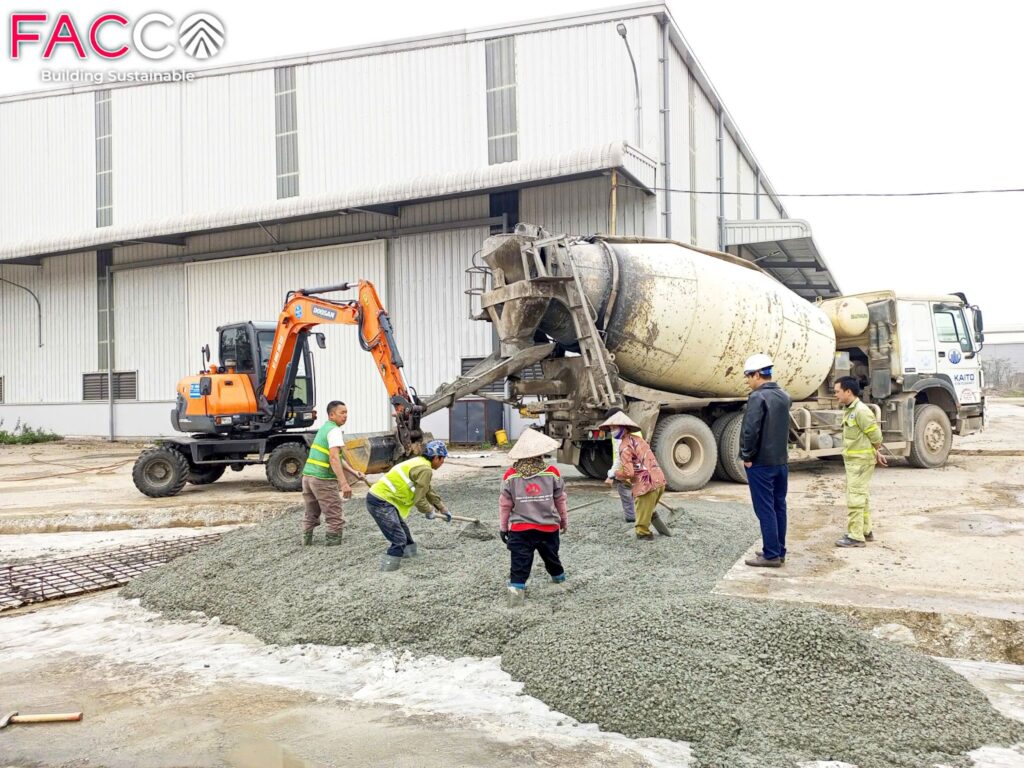

1. PP2 Logistic Bắc Giang – Trung tâm kho hiện đại

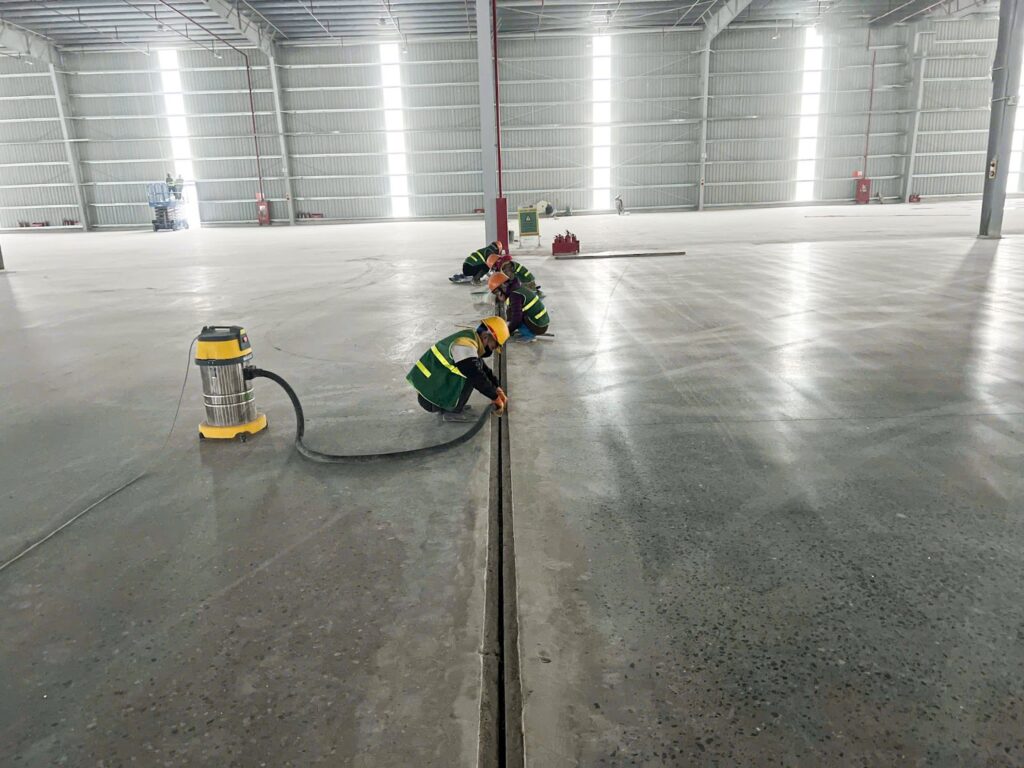

Tiến độ hiện tại:
– Hoàn thành 80% cấu hình thép, sàn bê tông đã hoàn tất.
– Hệ thống cơ sở đang được cài đặt, đảm bảo mức độ cao.
– Dự kiến hoàn thành giai đoạn vào tháng 4/2025.
Kế hoạch tiếp theo:
– Hoàn thiện khu vệ sinh và vệ sinh lại cửa, kính trong tháng 3.

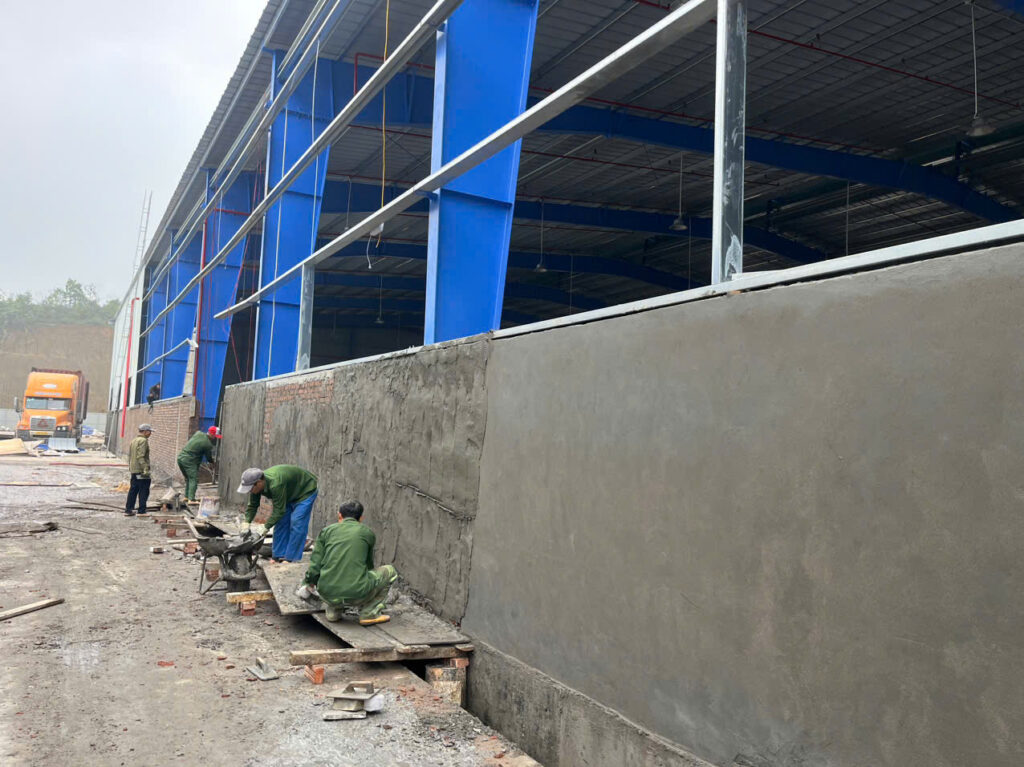

– Mài chân cửa trượt, vệ sinh lan can, hàn sửa lan can, hàn khung bàn đá.

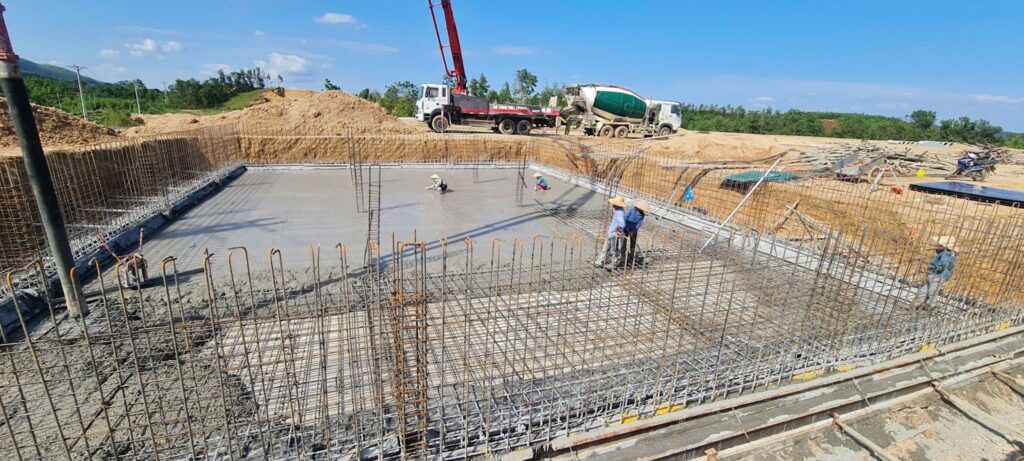

2. TH Wood – Phú Thọ – Nhà máy ép gỗ
Tiến độ hiện tại:
– Hoàn thiện móng móng và kết cấu thép.
– Phát triển khai thác mái, tấm vách và hệ thống cách nhiệt.
Kế hoạch tiếp theo:
– Hoàn thành lắp đặt các máy móc thiết bị trong nhà máy vào tháng 4.
– Kiểm tra chất lượng, bàn giao công trình trong quý II/2025.

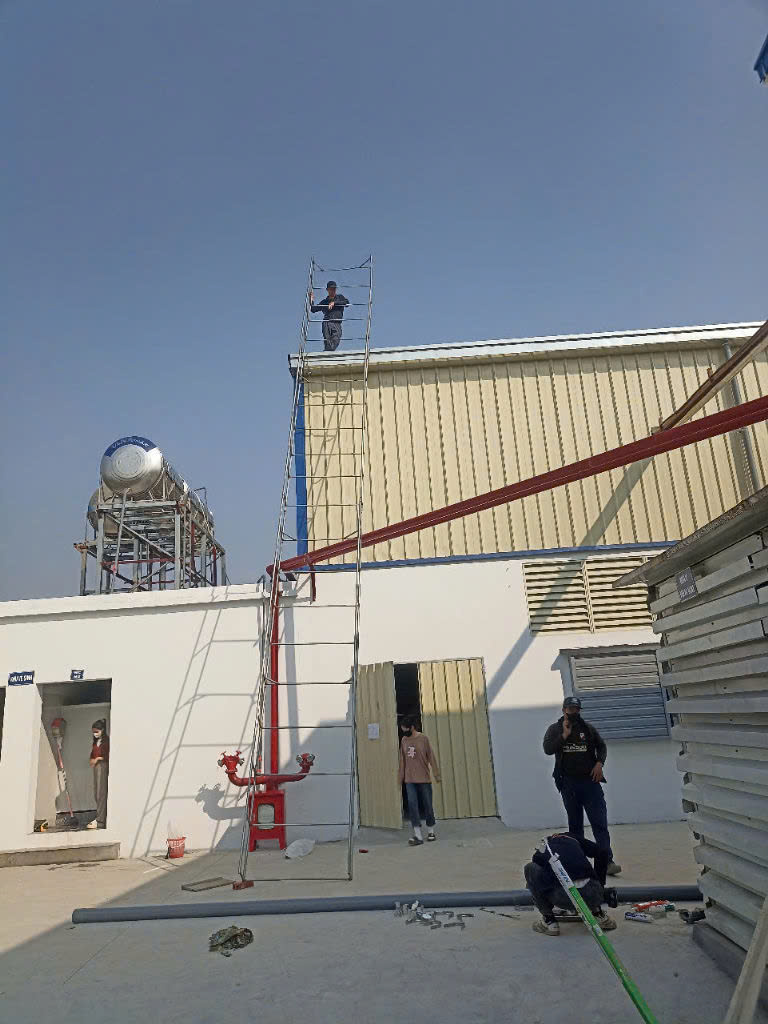

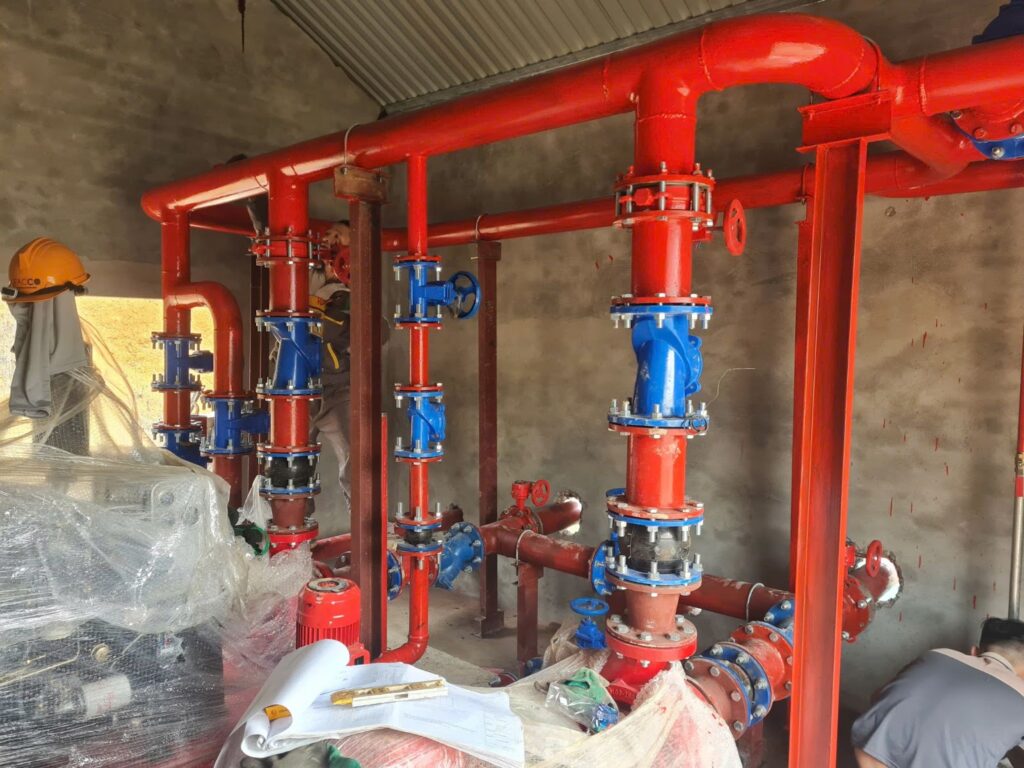

3. Vietforest – Bắc Kạn – Nhà máy gỗ ván ép
Tiến độ hiện tại:

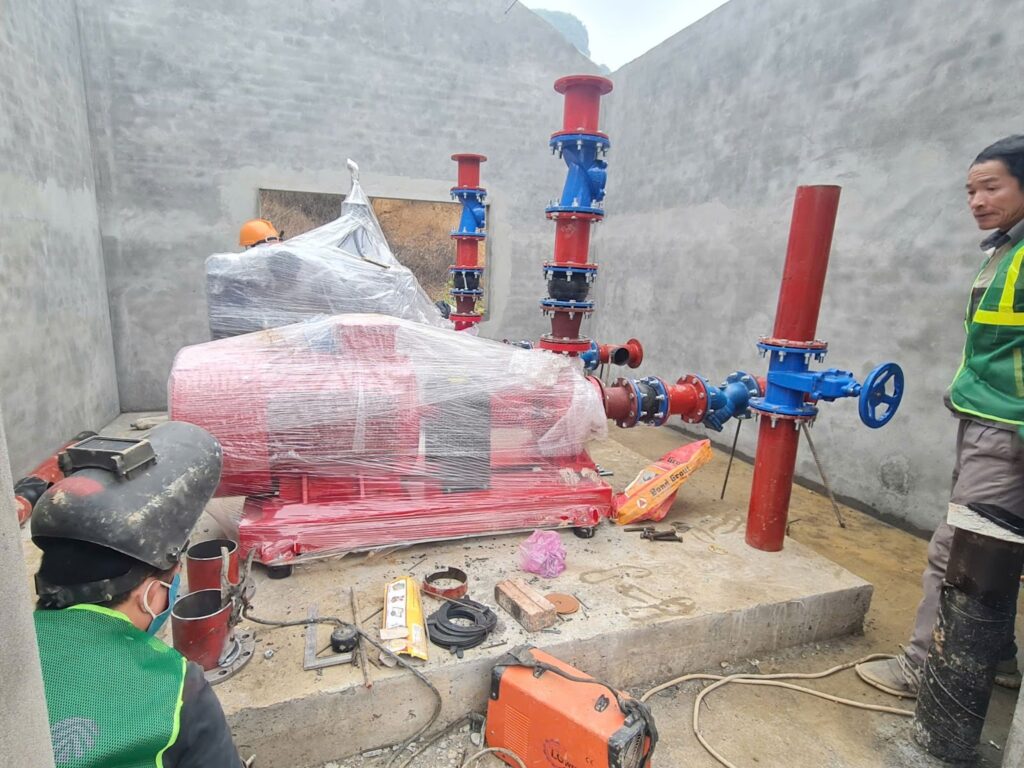

– Sơn dặm ống chữa cháy trong nhà trong.
– Tes ap hệ thống chữa cháy tổng thể.
Kế hoạch tiếp theo:
– Lắp đặt tay nhánh chữa cháy nhà keo tháng 3.
– Đảm bảo tiến độ bàn giao vào quý III/2025.

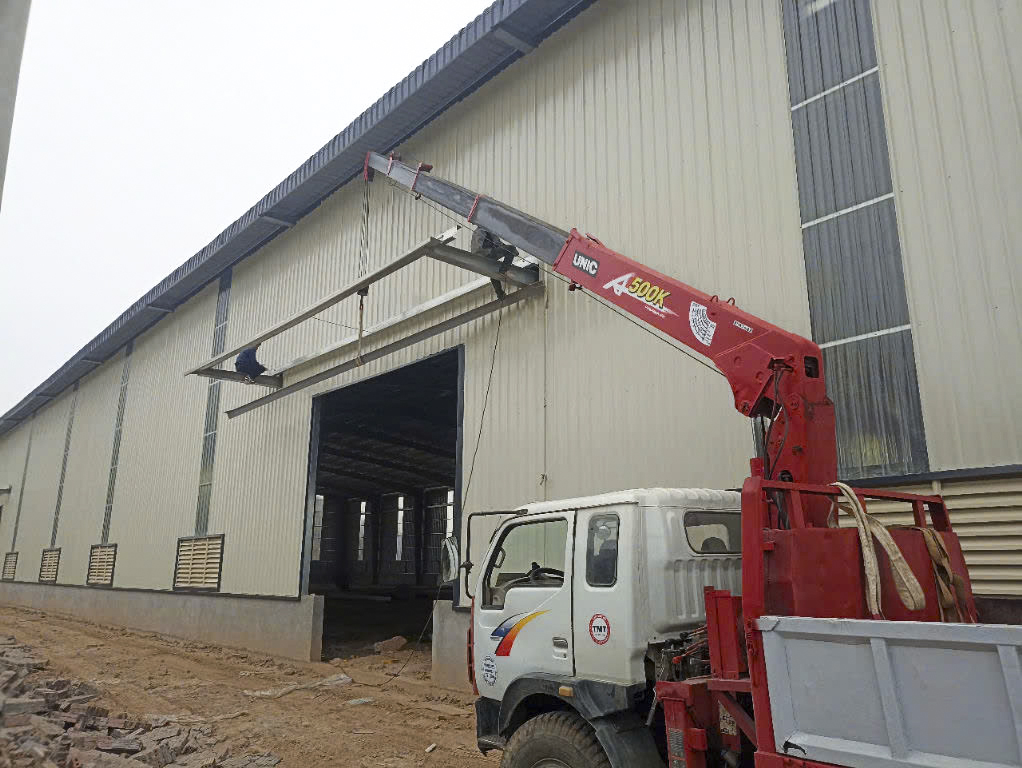

4. X26 – Hội Xá – Nhà kho 2 tầng
Tiến độ hiện tại:
– Đã hoàn thành 70% công trình chính.
– Hoàn thiện phần cửa, phần mái.
Kế hoạch tiếp theo:
– Đẩy nhanh quá trình hoàn thiện, đảm bảo kế hoạch giao đúng tiến độ.
– Hoàn thiện toàn bộ hệ thống kỹ thuật trong quý I/2025.

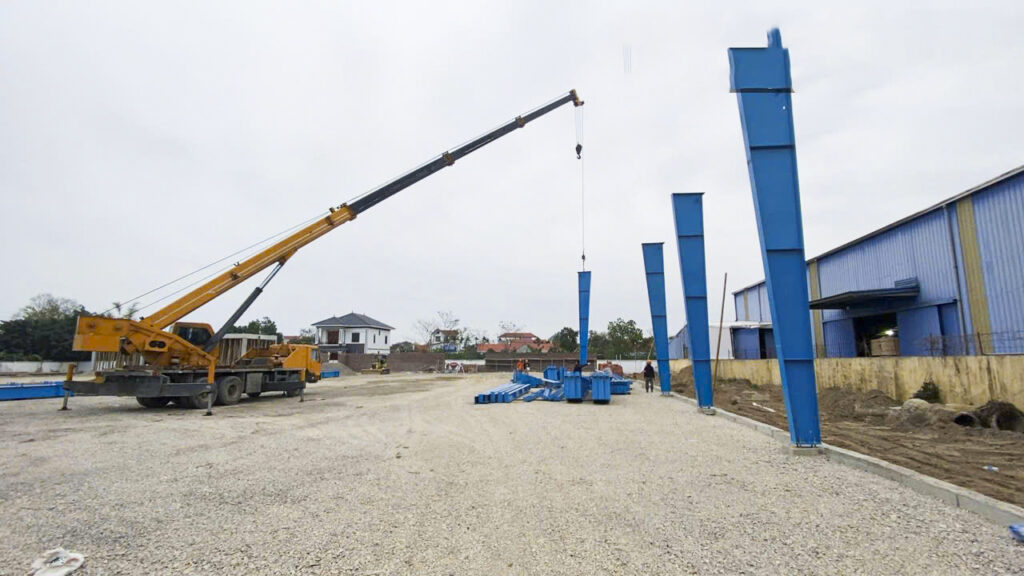

5. Naret – Hưng Yên – Nhà máy điện tử
Hiện tại tiến độ:
– Thi công lắp dựng cột kết cấu nhà thép NK3.
– Xây tường nhà xưởng NK3.
Kế hoạch tiếp theo:
– Lu lèn base xưởng NK4.
– Tưới base vệ sinh đường.


6. HNC – Ninh Bình – Nhà máy gia công sau kính
Tiến độ hiện tại:
– Thi công lát gạch trồng cỏ..
– defect ram dốc.
Kế hoạch tiếp theo:
– Đục thêm hàm ếch,mài các vị trí bê tông đường cũ gần hàm ếch cao.
– defect hố ga thành mương.

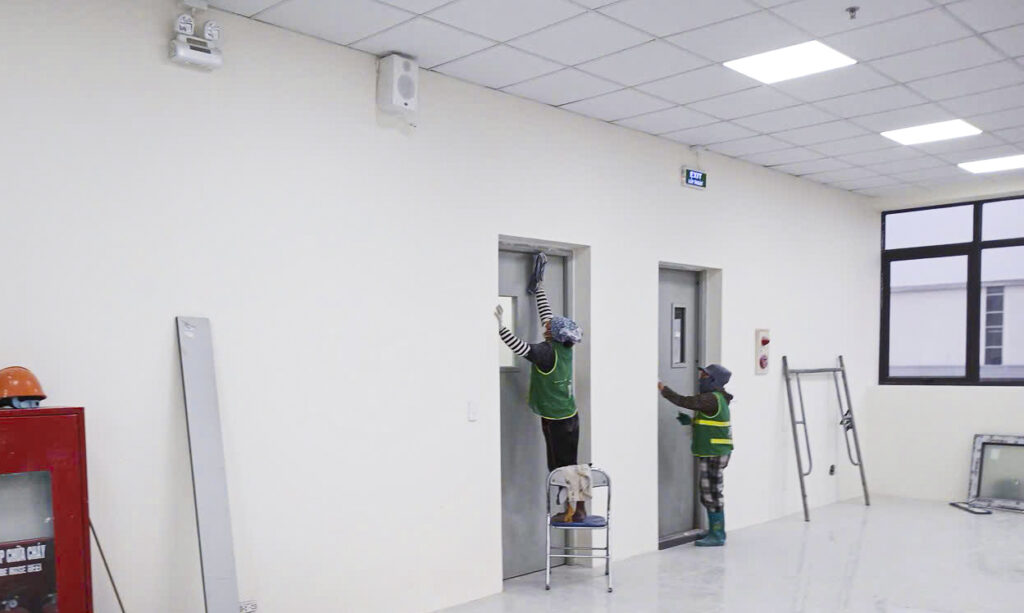

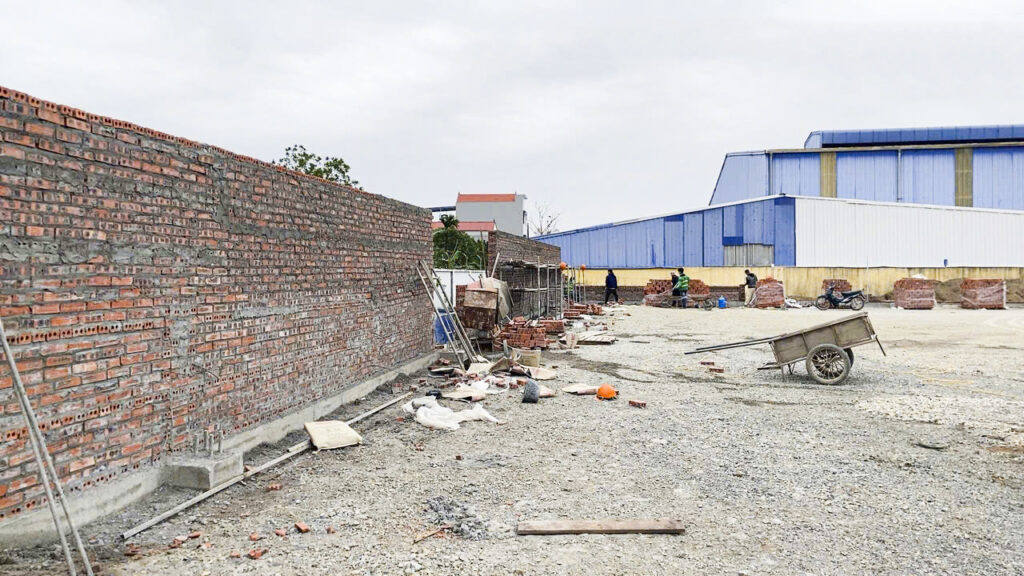

7. Benmark – Yên Bái – Nhà máy chế biến gỗ
Tiến độ hiện tại:
– Trát tường nhà xưởng.
– Lắp hệ thống báo cháy exit, tủ họng vách tường.
Kế hoạch tiếp theo:
– Xây hố ga.
– Lát nền nhà kho ăn.

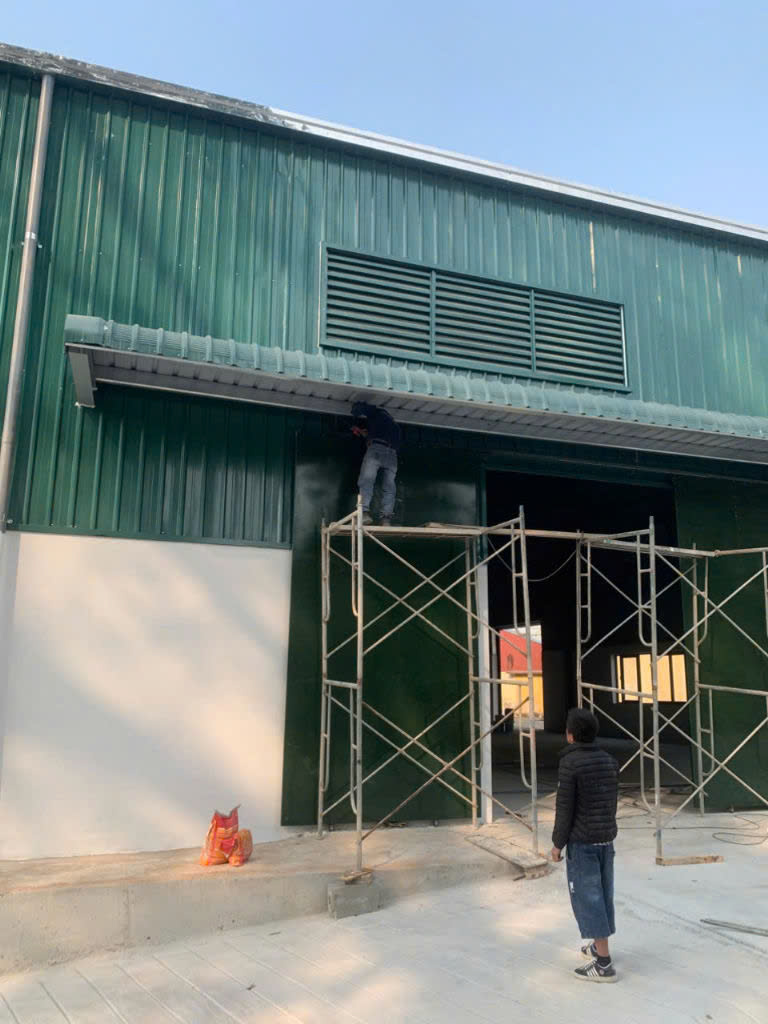

8. Sơn Hùng – Phú Thọ – Nhà máy sản xuất gỗ
Tiến độ hiện tại:
– Hàn ray cửa.
– Lắp đặt ray cửa.
Kế hoạch tiếp theo:
– Lắp Dựng xà gồ hồi.
– Bắn tôn hồi , tôn canopy.


9. Việt Pháp – Vĩnh Tường – Nhà sản xuất thức ăn chăn nuôi
Tiến độ hiện tại:
– 75% quá trình đã được hoàn thiện.
– Đang thực hiện Lắp ống thoát nước mái.
Kế hoạch tiếp theo:
– Bắn máng nước

FACCO – LUÔN CAM KẾT TIẾN ĐỘ & CHẤT LƯỢNG
Với đội ngũ kỹ sư và công nhân giàu kinh nghiệm, FACCO cam kết đảm bảo tiến độ thi công nhanh chóng mà vẫn đáp ứng đầy đủ tiêu chuẩn chất lượng.
- Quản lý chặt chẽ từng giai đoạn để tránh những phát sinh không mong muốn.
- Ứng dụng công nghệ hiện đại trong xây dựng để nâng cao hiệu quả của quá trình.
- Đảm bảo an toàn lao động , tạo môi trường thi công an toàn nhất cho công nhân.
